生成AIの電力問題とは?深刻化する電力需要と企業が取り組むべき解決策
課題解決のためのノウハウ
生成AIの本格的なビジネス活用に向けて、高い処理能力を持つGPUサーバーの確保を急ぐ企業が増加しています。
しかし現在、「サーバーは手配できたが、データセンターの電力が足りずに設置できない」という想定外の事態に直面する企業が急増しています。
高密度な演算を行うGPUサーバーは、従来のサーバーと比較して膨大な電力を消費します。そのため、いくらデータセンターに空きスペースがあっても、稼働に必要な電力が確保できなければシステムを動かすことはできません。
本記事では、なぜ今データセンターの「電力」がAI競争力のボトルネックになっているのか、その最新の構造的背景を解説します。あわせて、電力問題をクリアし、AIプロジェクトを円滑に推進するためのデータセンター選定の視点をお伝えします。
データセンターのラックスペースを確保できたにもかかわらず、必要な電力が供給されずサーバーを稼働できないケースが相次いでいます。
ここでは、この問題の背景にある送電網の容量不足という構造的な課題と、GPU特有の消費電力事情について見ていきましょう。
現在、データセンターにおける電力不足の最大の要因は、日本全体の発電量の不足ではありません。「送電網(グリッド)の空き容量」の不足が深刻なボトルネックとなっています。
近年、特定のデータセンター集積地への電力申し込みが供給可能量を超えて集中しています。経済産業省のワーキンググループの報告でも、特別高圧の系統接続に数年単位の遅延が生じていることが課題として挙げられました。
さらに、事業計画や土地取得などの不確定要素が多い状態で契約申し込みが行われる「系統の空押さえ」も発生しており、真に電力を必要とする企業への供給が遅れる懸念も指摘されています。
この系統接続遅延の問題は、首都圏に限らずデータセンター開発が進む地方都市でも顕著に現れ始めており、「契約はできたが電力が引けない」というリアルな実態を生み出しているといえます。
すでに契約しているデータセンターの空きラックに、後からGPUサーバーを追加で設置しようと考えている企業も多いのではないでしょうか。しかし、多くの場合、既存の契約枠内で「GPUサーバーだけ後から追加導入」することは、物理的および契約的に不可能です。
従来の一般的なデータセンターの電力容量は、1ラックあたり4kVA~8kVA程度にとどまります。一方、最新のAI向けGPUサーバーは1ラックで数十kVAという膨大な電力を消費するのが実態です。そのため、ラックスペースに余裕があっても、ラック単位やフロア単位で定められた契約電力の上限をあっという間に超過してしまいます。
加えて、GPUサーバーを安全に稼働させるには、膨大な発熱を処理するための強力な冷却設備も欠かせません。既存の設備(ファシリティ)のままでは冷却能力が不足するケースが多く、結果として、より高い電力容量と冷却性能を備えたデータセンターへの移行が不可避となるのです。
なお、GPUサーバー特有の消費電力に関する基礎知識や、電力使用効率を示すPUE改善の一般論について詳しく知りたい方は、「生成AIの電力問題とは?深刻化する電力需要と企業が取り組むべき解決策」および「GPUサーバーとは?GPUサーバーのメリットや高密度サーバーのデータセンター運用のポイントを解説」も併せてご覧ください。
「データセンターの電力が確保できない」という問題は、もはや情報システム部門などのインフラ担当者だけが抱える課題ではありません。
AIプロジェクトの停滞は、経営層や事業部門の戦略に直結する「致命的なビジネスの機会損失」となる実態があります。
苦労して数億円規模の最新GPUを調達できたとしても、データセンターの系統接続待ちで1〜2年も稼働できない事態に陥れば、その影響は計り知れません。
AI分野における技術進化のスピードは極めて速く、GPUは毎年のように新世代のモデルが登場しています。例えば、現在の主力モデルが稼働できないまま数年が経過すれば、いざシステムが立ち上がった頃にはすでに旧世代化しており、投資価値が大きく陳腐化してしまいます。
競合他社が最新環境で次々とAIモデルを開発・運用しているなか、自社だけがインフラの制約で足踏みをしてしまえば、ビジネス上の競争力において圧倒的な遅れをとることは避けられません。
AI戦略を成功に導くためには、「いかに早く最新の計算資源を稼働させるか」が重要です。
十分な電力が確保できない場合の妥協策として、GPUサーバーの搭載数を減らし、複数の低電力ラックに分散配置しようと考える企業もあるかもしれません。しかし、このアプローチには大きな落とし穴が潜んでいます。
ラックを分散させれば、当然ながらラックの契約費用やネットワークの配線コストが跳ね上がります。さらに深刻なのが、パフォーマンスへの悪影響です。
AIの分散学習では、GPU間で膨大なパラメータの同期が発生します。GPUを同一ラック内に高密度で集約できず、ラックをまたいで通信を行うとネットワークがボトルネックとなりかねません。
結果として「GPU同士がデータを待ち合わせる時間」が長くなり、通信遅延によってGPU本来の処理能力を十分に引き出せなくなってしまうのです。
また、クラウドやデータセンターを利用せず、無理に自社ビル(オンプレミス環境)にGPUを導入しようとした結果、建物全体の電力容量が不足して稼働に失敗するケースも存在します。安易な妥協や十分な事前検討を伴わない導入は、コストとリソースの無駄遣いに終わる可能性が高い点に注意が必要です。

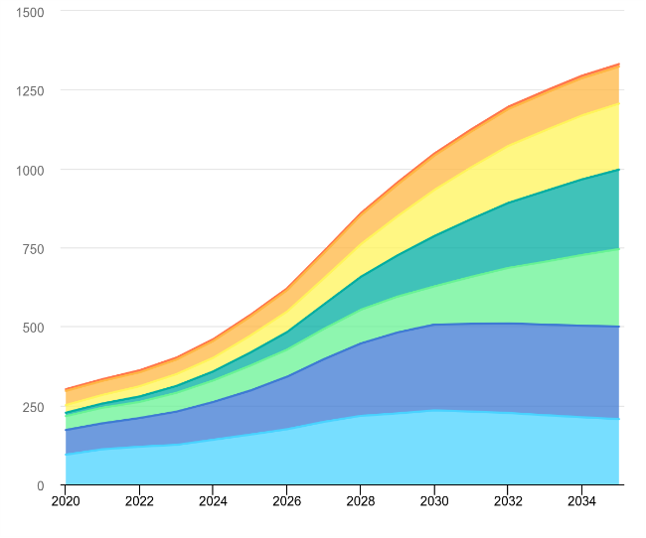

Sources of global electricity generation for data
centres, Base Case, 2020-2035
出典:IEA (2025), Sources of global electricity generation for data centres, Base Case, 2020-2035, IEA, Paris https://www.iea.org/data-and-statistics/charts/sources-of-global-electricity-generation-for-data-centres-base-case-2020-2035 , Licence: CC BY 4.0

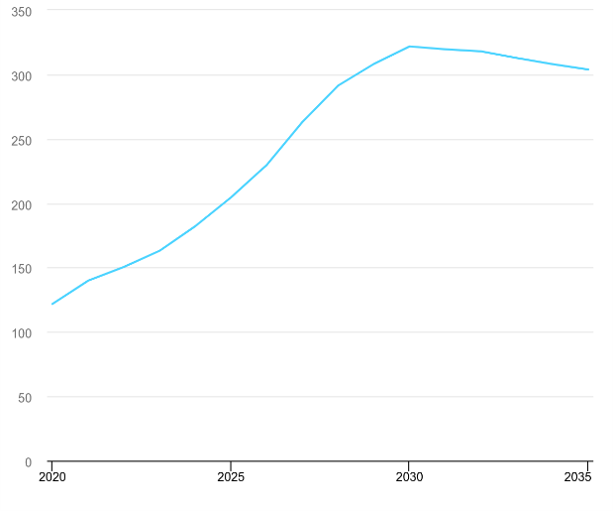

Global data centre CO2 emissions, Base Case, 2020-2035
出典:IEA (2025), Global data centre CO2 emissions, Base Case, 2020-2035, IEA, Parishttps://www.iea.org/data-and-statistics/charts/global-data-centre-co2-emissions-base-case-2020-2035, Licence: CC BY 4.0
データセンターの電力が確保できず、GPUサーバーを稼働できない事態を避けるためには、インフラ戦略そのものを転換する必要があります。
その論理的な解決策となるのが、「系統接続に余裕があるデータセンター」へのシフトです。
これまで、データセンターを選ぶ際の主な基準は、「本社からの物理的なアクセスの良さ」や「ラックを並べるための広いスペース(床面積)があるか」でした。しかし、AI時代のインフラ整備において、その基準は大きく変わりつつあります。
現在の最優先事項は、「契約後、遅滞なく十分な特別高圧電力が割り当てられるか(系統接続の確実性)」へと移行しているのです。
いくら広大なラックスペースを確保できても、電力が供給されなければGPUサーバーを動かすことはできません。AIプロジェクトの立ち上げを遅延させないためには、電力調達の確実性を見極める視点が不可欠といえます。
日本国内のデータセンターは、約8割が東京・大阪圏に集中しており、特に東京圏単独で全体の約6割を占めるほど一極集中が進んでいます。このような都市部への過度な需要集中が、送電網のキャパシティ不足を引き起こす大きな要因となっています。
この問題を回避する戦略として、送電網に余裕がある「西日本・地方エリア」への分散配置が極めて有効です。海外の調査機関のレポートでは、需要が集中するエリアにおいて新規の系統接続に5〜10年を要するケースも報告されています。
一方で、需要集中が少なく送電網のキャパシティに余裕があるエリア(四国エリアなど)をピンポイントで選定すれば、都市部で常態化しているような稼働遅延リスクを避け、スムーズな受電が可能になるでしょう。
首都圏データセンター環境と地方データセンター環境の比較表
| 評価軸 | 首都圏データセンター (既存・都市型) |
地方データセンター (香川県・Powerico) |
|---|---|---|
| ①ラック電力容量(標準供給) | 4〜8 kVA(既存設計の多数派) 後付け増強は物理的・契約的に困難 |
最大 21 kVA(1ラックあたり定格)まで対応 |
| ②系統接続の余裕(新規受電までの期間) | 新規系統接続まで5〜10年待ちとなるケースも発生している | 特別高圧系統のキャパシティに十分なゆとりがあり、首都圏のような系統接続待ちのリスクを回避しやすい環境(お申込み時のラック空きや電力提供可能状況により提供できない場合もある) |
| ③電力需要の集中度(エリア全体) | 国内データセンターの約8割が東京・大阪圏に集中 東京圏単独で約6割、関西圏が約2割 |
四国エリアへの集中度は低く、電力インフラへの負荷が相対的に小さい |
| ④再生可能エネルギー(再エネ)比率(施設電力) | 多くの既存データセンターは通常の系統電力(化石燃料混在) 再エネ100%対応は一部大手のみ |
空調・照明等(全電力の約40%)は2022年4月より再エネを導入(STNet負担) お客さまサーバー部(残り約60%)も有償で再エネ提供可能(RE100対応) |
| ⑤CO2削減効果 | 通常系統電力利用の場合、四国電力CO2排出係数より高い傾向 | 再エネ導入により年間約3,400トンのCO2削減(一般家庭約1,300世帯分に相当) |
| ⑥床耐荷重(AI/GPUサーバー対応) | 設計時期により0.5〜1.0 t/㎡程度が多い AI対応には1.0〜1.5 t/㎡以上が推奨 |
1.5t/㎡(1,500kg/㎡)の超高耐荷重 |
インフラの地方分散は、電力確保の側面だけでなく、BCP(Business Continuity Plan:事業継続計画)の観点でも企業に大きな価値をもたらします。
AIシステムが事業の意思決定やサービスの中核を担うようになる中、その心臓部であるAIインフラを、首都直下地震などの大規模災害リスクが懸念される都市部に集中させることは、企業にとって致命的な弱点になりかねません。万が一、広域災害によるそのようなシステムの長期間ダウンは、事業継続にも甚大な影響を及ぼします。
そのため、インフラの構築においては、首都圏や関西圏のデータセンターだけでなく、異なるプレート上に位置し、同時被災リスクを回避できる地方圏へ分散させることが推奨されます。
例えば四国(香川県)エリアは、活断層が少なく、富士山の噴火による降灰の影響も受けにくいなど、比較的自然災害リスクが低い安全な立地として知られています。
地方へのインフラ分散が有効な選択肢となる一方で、単に地方のデータセンターを選べばよいわけではありません。AIプロジェクトを成功に導くためには、GPUを安定して稼働させるための具体的なスペック要件を満たす施設を見極める必要があります。
ここでは、データセンター選定において不可避となる3つの条件と、それらを高い次元でクリアする解決策を紹介します。
地方のデータセンターであっても、従来の一般的な仕様である数kVA程度しか電力を供給できない施設では、GPUサーバーを稼働させることは困難です。
最新のGPUを安定して動かすためには、少なくとも「1ラックあたり数十kVA」という高電力供給に対応した次世代ファシリティが不可欠となります。さらに、高密度な機器から発せられる膨大な熱を処理するための高効率な空調・冷却システムも同時に求められます。
電力と冷却の両面で高いスペックを備えたデータセンターでなければ、GPUの性能を十分に引き出すことはできません。
GPUサーバーの導入によって消費電力が劇的に増加する中、環境への配慮も欠かせない視点です。多くの企業がESG経営やカーボンニュートラルの目標を掲げており、自社のITインフラから排出されるCO2の削減は急務となっています。
このような背景から、多くの企業において「グリーンエネルギーを活用できるデータセンターを選びたい」というニーズが確実に高まっています。再生可能エネルギーの地産地消や、脱炭素に向けた取り組みを積極的に行っているデータセンターを選ぶことは、企業の持続可能な成長を支えるための不可欠な条件といえます。
データセンターの近年の省エネ技術やグリーンデータセンターについてご興味がある方は、「グリーンデータセンターとは?生成AI時代に必須の省エネ技術」もぜひご覧ください。
これまでの課題である「電力系統接続の確実性」「高電力対応」「再エネ活用」「BCP」のすべてを網羅する具体的な解決策として、四国電力グループの総合ICT企業であるSTNetが提供するデータセンター「Powerico(パワリコ)」があります。
電力インフラに関する確かな知見とバックボーンを持って運用されているPowericoは、需要が過度に集中していない四国(香川県高松市)に位置しており、首都圏でみられるような大規模な集中申込みが少ない傾向にあるため、比較的スムーズな電力確保が見込めます。
設備面では、JDCC最高水準「ティア4」準拠の堅牢な建物をベースに、「1ラックあたり最大定格21kVA」の超高電力供給に対応。次世代GPUの稼働要件を十分に満たしています。
また、環境配慮の面でも先進的であり、2022年4月より総使用電力の約40%にあたる、空調や照明などの共用部分へ再生可能エネルギーを導入済みです。また、2024年4月からは、お客さまのサーバー部についてもご希望により有償で導入可能となり、RE100に対応した運用環境を実現できるようになりました。さらに、地震などの1ラックあたり低い立地条件を備えているため、事業の中核を担うAIインフラの安全な分散先として極めて有効な選択肢となるはずです。
AI競争を勝ち抜くためには、「GPUの調達」と同じかそれ以上に「稼働させるための電力の確保」が深刻なボトルネックとなる実態がお分かりいただけたのではないでしょうか。
データセンターのラックスペースに空きがあっても、送電網のキャパシティ不足や設備スペックの限界により、GPUサーバーを計画通りに稼働できないリスクが都市部を中心に高まっています。AI基盤を安定して立ち上げ、将来の拡張にも耐えうる環境を築くためには、系統接続に比較的余裕があり、かつ高電力設備を備えた「地方データセンター」の活用が最適な解決策となります。
GPUサーバーの設置先確保や、高電力対応のデータセンター選定でお悩みの企業さまは、1ラックあたり最大定格21kVAまで対応※のPowericoをご検討ください。
※ご提供には所定の条件がございますので、詳細は営業担当またはお問い合わせフォームよりご確認ください。
Q1.既存のデータセンター契約の空きラックにGPUサーバーを追加することは可能ですか?
A. 多くの場合、困難です。一般的なデータセンターの電力容量は1ラックあたり4kVA~8kVA程度ですが、最新のGPU構成では1ラックで数十kVAから100kW超へと急上昇するケースもあります。そのため、物理的なスペースが空いていても既存の契約電力の枠内には収まらず、高電力対応ラックと十分な冷却能力を備えた専用のファシリティ環境が必要になります。
Q2.首都圏のデータセンターで電力が不足しているというのは本当ですか?
A. はい、本当です。日本全体の発電量が不足しているわけではありませんが、千葉県印西市など特定のデータセンター集積地への電力申し込みが集中し、送電網(グリッド)のキャパシティが逼迫しています。経産省の報告でも、特別高圧の系統接続に数年単位の遅延が生じているとされ、データセンターの床は空いていても十分な電力が引けない事態が起きています。
Q3.AIサーバー向けデータセンターを選ぶ際の「必須の電力要件」は何ですか?
A. 最新GPUを安定稼働させるためには、少なくとも「1ラック20kVA超」の高電力供給と、それに耐えうる高効率な冷却設備が必須となります。さらに、AIプロジェクトの遅延を防ぐためには、設備スペックだけでなく、契約後スムーズに電力が割り当てられる「系統接続に余裕があるか(地方データセンター等の活用)」という点も重要な要件です。
